4 钢结构工程具体施工流程质量控制实例分析。
4.1 工程概况。
使用钢结构对某一体育场进行施工建设,该体育场的规格以及要求如下:建筑面积约为 18892 平方米,座位要求约 6000 个,结构为地上四层地下一层,整个体育场呈矩形分布。其他的具体数据不在一一阐述,考虑到具体的施工环境,高空累积滑移的施工方法是此项工程的主要安装办法。其架构图如图 1 所示。
4.2 工程特点。

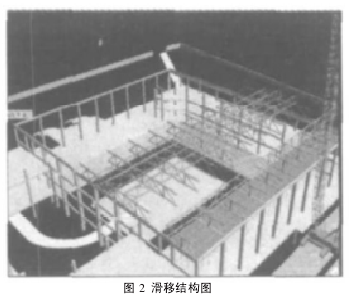

受到施工环境的影响,场内结构复杂,既有看台座位的影响,还有实际可施工面积的影响,导致拼装、吊装要求无法满足。因此,为了确保工程质量,需要将拼装平台设置在场馆的端头,焊接工作根据主次顺序进行,从而使各个模块通过滑移的方式进行就位安装,卸载时使用整体卸载的方式,这种方案是有该体育馆的具体地形以及实际环境决定的,因此具有很强的可适用性。其滑移结构图如图2 所示。
4.3 施工总体思路。
4.3.1 加工制作。
加工制作方案主要体现在两个方面。一个是工厂的模型生产,另外一个即是细节加工流程,其中细节看流程是这个环节中的重要内容。模型的制作在工厂中完成,这些工作包括桁架弦杆分为 5.5m段加工制作,腹杆散件加工,每榀桁架的预拼装。细部设计是在钢结构施工的初步进行制作进而转换为图纸的过程。其中重要流程的内容包括:放样、切割下料、组装、焊接、抛丸除锈以及油漆涂装。
4.3.2 现场地面拼装。
体育场赛馆的桁架加工可以分成五段,每一段重量约为 5.5 吨,要保证吊车幅度在 15 米以内的情况下,将每一段在拼装平台完成拼装。
4.3.3 高空拼装。
高空拼装是拼装工作的关键一步。通过对组装平台梁进行测量,按照相关的安全数据调整托架的高度,将相关的钢结构设备通过滑移的方式进行就位,在对钢结构进行累积滑移的时候,为保证施工的质量以及施工的安全性,应该采取必要的加固措施,安城目标部位的准确安装。施工时,需要对滑移的速度以及安装的制动装置进行有效控制。还有需要注意的是,对材料的抗压耐磨系数以及摩擦系数需要有一个准确的把握,保证材料在使用过程中的安全性以及有效性。从而顺利完成高空的拼装工作。
4.3.4 卸载。
工程中的卸载工作也是一个重要方面。在体育场工程中使用的是液压升顶装置进行卸载的工作。将多个液压顶进行同步操作,就会起到千斤顶的作用,通过对每一个支座的调整,就可以完成滑移梁以及滑块的卸载工作。具体需要注意的是,应该在工作中,检测好下降的距离,保证每个支座工作点的工作同步性,方便控制。这样一来,就可以对整体进行卸载。同时,由于卸载的模型重量很大,因此应该在有所提示的前提下,保证施工安全,防止对周围环境进行破坏。
