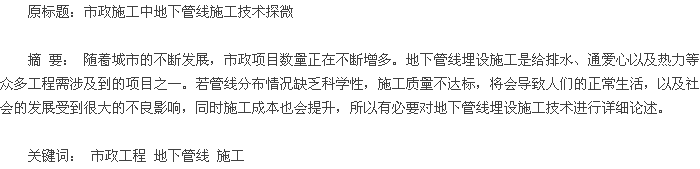

1 市政工程地下管线安装项目施工技术要点浅述
1. 1 做好准备工作
在开展沟槽开挖施工时,需提前做好各种准备工作,也就是提前调查地下管线埋设情况,并查看地下管线数据资料,并基于此把控地下管线的实际埋设情况,同时以实际情况为基础确定地下管线埋设途径,并科学制定保护方案,从而避免由于地下管线埋设施工而导致原有的管线遭到破坏。
1. 2 管沟开挖施工
人工开挖方式以及机械开挖方式这是管沟开挖现常用的两种手段。在选择使用机械开挖方式时,应避免管沟底部土体结构被扰动,另外在使用机械开挖至沟底标高大于三十厘米时,需马上停止施工,并选取人工方式进行接下来的清挖施工; 在使用人工开挖方式时,需对管沟的高程以及宽度进行严格控制,从而防止管沟底部土体结构被扰动。
在对沟槽进行开挖施工时,为了促进排水,应保持先深后浅的顺利。由于沟槽开挖会产生大量的土体,这些土体一般需妥善安放,可选择堆放于施工现场外或现场中,或者是放置于专门的区域。另外在开槽之后还应当有序开展验槽施工,若槽底土基情况与相关规定要求不符,施工方需和相关机构及时联系,并协商处理基底问题。另外在结束开槽施工之后,还需对施工现场的地质情况进行勘测,其中在基地勘测方面,现比较常用的工具是钎探。若是在勘测基地过程中,发现枯井或者是墓穴等情况,需马上向上级部门汇报,同时和上级部门相关人员共同解决问题,制定解决方案。对于回填施工所用的土方,则需放置于合适的位置。另外在开展土方回填施工时,应提前根据施工现场的实际情况确定土方调配方案。
1. 3 管道的铺设施工
在铺设管道之前,需对铺设基础进行处理。若管道材质属于钢管,则可在土层上直接安装铺设,如果管线一定要由河道或者是池塘下经过时,应提前清理基础,也就是对上层土进行深入清理,一直到清理出原状土层,再将砂石铺设在原状土层上,一般砂石的铺设高度需根据设计要求确定。
1. 4 管道的安装施工
为了保证管道安装质量,还需要对以下部分进行检查: 首先需检查管沟,如果管沟内有杂物,需对其进行清理,从而保证管沟的干净、整洁; 其次对管沟底的高度以及宽度进行详细检查,确保其误差不超过相关规定要求; 对基地土壤进行检查,以维持其平整性; 对管沟周围的土壤进行检查,并对其进行处理,保持其稳定性。
在开展管道铺设施工时,首先应确定构件的数量,然后以相关规定要求为基础,确定各构件的安装布设位置,同时严格开展防线施工。在对管道进行安装时,还需要提前测量管道,同时对管道进行编号。由于管道的重量较大,所以使用起吊设备辅助铺设管道。在对管道进行铺设时,需按照一定的顺序铺设,现常用的铺设顺序为由低到高。为了提升铺设的准确性,可选取中心线方式开展管线的铺设施工,同时使用经纬仪以及水准仪等工具时刻测量以及调整管线位置。由于受到自然天气以及人为因素的影响,管道铺设施工可能会遇到暂停情况,为了避免杂物进入到管道内,需及时封堵管道口。下为管道的具体安装要点: 承插口的处理方法。为了提升管道的安装质量,需提前用水将管道的承插口部位清理干净,并保持承插口的干燥; 套胶圈。在安装胶圈时,应确保胶圈的平直,胶管还需同时由下到上安装至管道两侧; 对口。首先需使用起吊装置将插口吊起,然后慢慢移动到承接口处,再将管道吊装至具体位置,并根据规定要求调整管道,直到其达到规定位置。为了确保管线能够正常应用,需对其标高进行严格控制,若管线所处位置较低,可先使用起吊装置将管道起吊至适当高度,然后将粗砂放入管道下,若管线所处位置较高,可以适当的晃动管道,从而促使管道的位置下降; 顶装,在管道对好口之后,需开展顶装施工。就此需先将顶装装置安装好,再在承接口内插入进管道的插口端,并对管道进行适当的调整,最后只需拆除吊装装置即可; 对胶圈进行检查。为了确保承接口区域以及插口部位的连接质量,需使用探尺等工具检查胶圈的位置,同时保证接口的密封性。
1. 5 井室砌筑施工
为了保证井室砌筑之前,应提前清理砌筑区域,同时对其施以洒水处理。在对井室进行砌筑施工时,除了要注意其中心位置之外,也需要注意其尺寸。一般来说,井室需使用丁砖砌法,同时分层砌筑。同时两层砖之间需要错开纵向的缝。另外横向以及纵向砖缝内所填充的灰浆,应保持饱满,同时在施工过程中,应防止灰缝受到污染,从而保持其干净、整洁
1. 6 沟槽回填施工
在安装好管道之后,首先需对其进行闭水试验,然后再开展沟槽回填施工。其中在进行闭水试验时,若该地下管道属于无压力管道,为了保证其质量,需对其施以闭水试验。一般来说管道在进行闭水试验的水压,应保持在正常水压两倍左右。在进行回填施工时,为了保证回填质量,需全面清理管沟,防止管沟内残留积水以及杂物。回填土应尽量选取砂土或者是粉土,在使用回填土之前,应先检查回填土的质量,将回填土内的杂物清理干净。另外回填施工需由胸腔区域开始,并选用分层对称方式填筑。为了保证回填土的填筑施工,每层回填厚度需不超过三十毫米,并对其施以及时的夯实处理。蛙式打夯机以及人工捶打夯实这是现在常用的两种回填土夯实方式,施工方应根据施工现场的实际情况确定夯实手段。在回填窨井区域时,应尽量选择天然级配砂石作为回填材料,为了保证回填质量,需选取电动打夯设备开展夯实施工。
2 浅析地下管线埋设施工常见保护措施
由于地下管线施工需使用大型机械设备进行,同时地下管线也会暴露出现,就此需使用有效的加固手段,使管线得以支撑。一般来说,管线埋设可分为浅埋以及深埋两种,其中前者可使用加盖法防护技术,后者需使用注浆防护技术。下就这两种防护加固进行进行详细论述。
2. 1 加盖法防护技术
加盖法防护技术常用于浅埋管线加固方面。随着城市的发展,城市地下会铺设大量的管线,所以在进行其他地下管线埋设施工时,往往会挖出之前所铺设的管线。如果挖出的管线直径相对较大时,可考虑选用支柱支护方式,提升管线的稳定性,其中支柱一般是由混凝土浇筑而成,具有较强的支撑能力以及稳固性; 若管线直径相对较小,可考虑选择加槽盖技术保护以及支撑管道。
2. 2 注浆防护技术
由于一些管道的直径相对较大,同时埋设深入也较深,部分深度甚至会直达地基,所以在处理地基的过程中,可能会导致土体松动,进而致使现有管线遭到破坏,因此需采用有效的加固手段处理管道周围的地基土层。注浆加固法是深层管道加固方面常采用的方法之一。一般为了防止管线周围土壤受到扰动,振动钻机进行施工,也就是在钻孔的同时使用钻杆进行注浆施工,从而防止土层受到扰动。另外还需根据土层的实际情况,使用分层注浆方式开展注浆施工,从而使浆液能够均匀分散开来,大大增强加固效果。
3 结 语
地下管线施工涉及到诸多项目,比如说管道、井室、沟槽回填、管道保护等等。若不注重地下管线施工质量,可能会导致管线运行质量下降,从而影响到城市的正常运行、发展。所以有必要对地下管线施工要点进行详细论述。除了要对施工工序进行严格管理之外,同时也需要做好施工之前的准备工作,以设计图纸要求以及相关规定规范开展施工建设,同时做好地下管线保护工作,确保地下管线施工可以正常开展。
参考文献
[1]王新民。 城市道路改造中地下管线的保护[J]. 市政技术,2011,S1.
[2]吴奇兵。 非开挖技术在市政公用设施建设和管理中的应用[J]. 城市公用事业,2007,06.
[3]武宝平。 市政工程中地下管线的问题与整改措施[J]. 机械管理开发,2009,04.
[4]黄来源,李军辉,李远强,吴彬,陈伟。 基于物联网技术的城市地下管线智能管理系统[J]. 物联网技术,2012,04.
[5]赵美亮。 非开挖技术在城市给排水管道施工中的应用[J]. 民营科技,2013,02.
[6]杜俊杰。 市政隧道下穿管道非开挖法施工方法研究[J]. 江西建材,2014,11
