学术堂首页 | 文献求助论文范文 | 论文题目 | 参考文献 | 开题报告 | 论文格式 | 摘要提纲 | 论文致谢 | 论文查重 | 论文答辩 | 论文发表 | 期刊杂志 | 论文写作 | 论文PPT
学术堂专业论文学习平台您当前的位置:学术堂 > 水利论文 > 水利施工论文

水利工程施工总体布置的特点、原则及规划

来源:学术堂 作者:姚老师
发布于:2014-12-25 共2825字

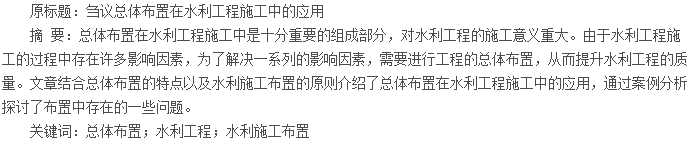

论文摘要

  水利工程施工总体布置是为解决施工过程中的一系列影响因素,通过对施工场地的科学合理的规划,才能确保整个工程的顺利进行。科学合理的总体布置不仅影响水利工程的投资和系统的运行费用,还是整个工程实施进度与质量水平的保证。因此,相关企业对总体布置相当的重视。

  1、 水利工程施工总体布置的特点

  1.1 总体布置具有复杂性

  事物间存在错综复杂的联系,存在一定程度的相互影响,由于水利工程建设地的特殊性,必须考虑到地形地势对工程施工的影响,如在高山峡谷中建设水利工程,必须提前设计布置方案,全面考虑水利枢纽组成部分、总体布局、建设地自然环境条件、交通运输和环境生态效益等因素,全面系统、科学合理的进行施工方法、程序、进度的布置安排。

  1.2 总体布置存在不确定性

  通常情况下根据水利工程的基本数据资料选择布置方案,按照工程设计步骤、设计规程和布置优化方法,选择可行性强,最优的布置方案。但是工程设计勘测深度、自然生态环境、经济发展水平、政治制度和政府发展规划等不确定因素均会对施工的总体布置造成影响,造成总体布置具有很大的不确定性。

  1.3 总体布置动态性

  水利工程施工的总体布置不是一成不变,如总体布置方案需要根据工程所要呈现的总体特点、确切方法和施工工艺的要求进行调整,并且施工方案要与施工的进度同步协调。此外,在进行总体布置时还需要对各个辅助企业之间的关系、辅助企业和建筑物二者之间的关系进行进一步的分析,达到工程施工工艺的条件,确保工程的顺利完成。

  1.4 总体布置要求经济合理

  由于水利工程建设的资金投入量很高,而其中一大部分资金主要用于施工,如临时性建筑的搭建,以及相关辅助企业的费用,所以总体布置需要根据工程的造价总额和当地经济条件进行设计,综合考量,确保经济合理。尽量降低施工临时建筑物以及相关辅助企业的建设费用,统一实现经济和社会效益。

  1.5 总体布置相对滞后

  即使总体布置的方案合理,但由于多种原因,一段时间后都会暴露出一定的问题,但这些问题不是立刻显现的,而是在施工中凸显出来,因此,施工的管理者需要坚守岗位随时进行协调、控制和指挥。

  2、 水利工程施工中总体布置原则及规划

  2.1 布置原则

  为了使水利工程施工场地更加科学合理有效的得到利用,因此在进行总体布置时需要遵循一定的原则。第一,因地制宜。根据水利工程建设的目的,结合当地地理环境条件,促进资源开发以及经济与社会的发展,改善生活水平质量,对当地自然资源进行保护。第二,科学合理。

  尽量减少临时性建筑的费用,合理安排,建设临时性水利工程时要把水利、电网枢纽工程以及某些永久性设施规划在内。第三,符合国家政策。

  水利工程的总体布置要符合国家及地方相应的政策,如少占地,尽量不用耕地等。第四,结合施工地整体规划,进行有效布置。第五,根据工程场地布置的三个主要组成,先后做好铺垫,提高工程的衔接度。

  2.2 总体布置的规划

  首先,确定最主要的原则。如施工场地选择,确定单一整体或几个施工场地的组合,然后进行施工区域的具体划分和布置并实施。其次,结合场地的自身特点,如地形、地质、交通条件等选定施工场地,一般原则为由近及远,先上游而后下游,洪水位频率一般在5%左右的场地,同时,应把施工现场选在地势较高、平坦开阔的地带,避开枢纽两岸险要地势和坡陡谷深。再次,施工场地一般不选择在上游存在水库的区域,若果必须选择该类区域,应将在库区坝区就近处进行临时性施工场地建设。库区范围内建设的,最高处必须高于施工期间的最高设计水位。

  此外,还应避开主河道两岸的沟股洪水冲顶的范围、冲淤范围以及不良的地质地段。

  3、 案例分析

  3.1 三湾水利枢纽工程总体布置方案比选

  三湾水利枢纽工程,主要是丹东市供水工程,兼顾发电,并为城市供水安全提供保障的大型综合利用水利工程。根据电站坝段的综合因素,对左岸和右岸两种枢纽总体布置方案进行了比较分析,虽然从技术上看两种方案都是可行的,但都存在一定的优缺点。其中左岸布置工程造价较低、开挖量较小、并且工程永久占地面积较少。但是电站厂房与泵站需要分别设置在泄洪闸的两侧,影响了管理。

  右岸布置使电站厂房与泵站集中在右岸坝下的平台上,便于管理,但工程投资稍高、开挖量大、离主河槽远。最终工程选择了左岸布置的方案,其主要原因在于该方案投资量相比右岸布置少837 万元,综合考虑其他因素该方案将为工程建设提供施工基础和技术保障。

  3.2 锦凌水库工程总体布置方案比选

  锦凌水库主要以防洪、城市供水为主,并进行地下水环境改善的综合型大型水利工程,也是小凌河干流上唯一的控制性工程,该工程的施工队对水库工程等别、标准以及水库枢纽工程总体布置进行分析,对泄水建筑物布置在左岸或右岸的主要优点进行对比,最终确定了锦凌水库工程坝线、坝型。确定左岸布置方案的主要因素有单个连接段,混凝土坝与土坝连接相对简单、对右岸堤防等建筑物影响很小、基础处理相对简单和开挖量小,相对节约了成本。

  上述案例集中体现了总体布置的分析对比方式,严格根据总体布置的原则因地制宜,做到了科学的布置,实现了布置的有效性,降低了工程投入量,保证了工程的质量。

  4、 总体布置中的其他问题

  总体布置中还应考虑到一些其他方面的问题。如混凝土系统与邻接关系,混凝土系统作为施工总体布置中的重要组成,应结合它对临时建筑物进行的布置。由于水利工程的施工设备繁多,各种设备的重点功能存在较大的差异,为了避免设备间的功能冲突给工程带来难以估计的损失,清除隐患,因此需要对施工设施之间的邻接关系进行分析,突出邻接关系的布置,减少其干扰的可能性。通常情况下是对设备间的相互作用和制约关系展开分析,同时明确相互关系之间的强度。主要的邻接关系包括施工的进度、强度、设备运行以及物流运输的分析;设备的布置规模以及场地位置关系的分析。首先,设备的布置规模一般根据基本的要求,考虑布置的容量、占地面积、地基的承载能力并分析施工场地的地质情况、边坡的稳定情况等。其次,根据施工场地的水文地质特点和导截流的条件,充分考虑在不同的施工阶段水位变化对设备位置的影响和限制。再次,考虑分析施工设备之间的距离限制,主要根据设备运行过程中的最小的作业半径,最小运输时间,最小进出口范围,以及施工设备之间的距离安全进行布置。

  5、 结束语

  水利工程施工的总体布置需要通过进行实地考察和分析,对施工场的地势地形、地质地貌、水文条件和交通枢纽的位置进行研究,确定临时设施位置的选择,充分结合砂石混凝土、仓库和风力水利电力的供应系统,在制平面、立面的布局制定基础上,制定总体布置方案,实现方案的科学合理,安全可靠,保证水利工程施工的进度与质量。

  参考文献:
  [1]刘心刚,樊喜欢.水利工程施工布置的特点及总体布置措施分析[J].吉林农业 C 版,2011(11).
  [2]韩小红.水利工程施工总体布置浅析[J].河南水利与南水北调,2013(4).
  [3]张成,唐福康.水利工程施工的总体布置[J].水利科技与经济,2012(4).
  [4]崔瑞.三湾水利枢纽工程总体布置方案比选[J].黑龙江水利科技,2014(1).

相关标签:
  • 报警平台
  • 网络监察
  • 备案信息
  • 举报中心
  • 传播文明
  • 诚信网站
