  结构工程师论文第一篇:装配式剪力墙结构工程施工组织探究

  摘要:装配式剪力墙结构在现代化建筑工程施工中应用的较为广泛,是建筑结构中的先进技术,对行业的现代化发展和建设有着积极影响,不但可以提升建筑施工效率,也可以减少资源能源的应用,实现环保型建筑工程建设。装配式剪力墙结构与现浇混凝土施工结构相比,可以起到节能环保的作用,满足社会的可持续发展原则。想要将装配式剪力墙结构的作用发挥出来,一定要了解工程施工特点,做好施工组织和管理工作,优化施工流程,保证预制构件的制造质量和应用质量。

  关键词:装配式; 剪力墙结构; 施工组织;

  装配式剪力墙工程涉及到的内容比较多,整体的施工工序较为复杂,为了保证在施工工期内完成施工作业,必须要对施工组织进行深入探究,对目前装配式剪力墙结构工程施工组织现状进行了解,结合实际情况,制定完善的装配式剪力墙结构施工流程和施工方案,实现对各方面影响因素的有效控制,做好施工期间各个环节的管理工作,保证装配式剪力墙结构施工的顺利进行,要对施工过程中的各项因素进行合理调节,实现资源的合理分配,提高施工组织管理水平。

  1 装配式剪力墙结构施工组织管理现状

  首先,现阶段,装配式结构施工在非标转换层和地下结构中,均已现浇结构为主,而标准层则以装配式结构为主,在现场布置和规划的过程中,工作人员需兼顾地上和地下结构,同时还包括专业加工、材料堆放、起重设备等方面的内容。在实际施工的过程中,由于多种务工协同作业,故对技术的专业化水平要求较高,因此,极易产生很多不可避免的问题。

  其次,在装配式结构施工过程中,浇筑作业线路的制定和装配构件的安装属于关键性工作,需重点考虑施工工序方面的问题。在全浇结构施工过程中,经常会出现资源配置、工期分配、构件线路选择等方面的问题,进而也对工期控制提出更高要求。




  2 装配式剪力墙结构工程施工组织探究


  2.1 做好责任划分


  在建筑项目的规划管理过程中,各部门需结合总控的时间节点,对各自职责范围内的工作进行明确安排,正常情况下,可分解成“年度”、“季度”、“月”、“周”等阶段性的施工计划。另外,相关技术部门,可结合交叉施工和阶段性施工的实际特点,事先确定好依据,对施工过程中的测量、翻样、放样等工序进行全程监控。企业的安全管理部门也需结合施工的实际特点,对实践过程中可能会存在的风险问题进行全面控制,确定风险源,分阶段的对现场施工流程进行控制和管理。

  2.2 施工组织管理


  施工组织是保障装配式剪力墙结构工程顺利开展的基础,在这一过程中,施工单位需要做好引导工作,首先要明确该结构的施工特点,做好施工任务的分配工作。要做好施工单位、构件制造单位和施工设计单位之间的交互工作,保证施工资源的合理分配,还要为装配式结构施工提供良好的施工条件,结合施工需要做好机械设备的准备工作。对施工技术人员进行技术方面的培训,让他们对施工中应用的技术和设备进行了解,做好技术指导工作。明确施工中涉及到的内容,做好工作分配,保证各环节施工的有序开展。同时,要对每一项施工作业的质量进行验收和评价,根据施工需要为每个施工环节提供充足的资源。

  在进行施工组织管理时,施工人员的技术考核和绩效考核也是非常重要的一项工作,可以在施工之前对施工中可能遇的问题进行分析,提前制定施工措施。在施工之后,对施工中存在的问题进行总结和记录,并对解决办法进行优化与完善,为后续施工的顺利进行做好准备,提升整体的施工水平。另外,要重视对施工人员责任意识的培养,使其对自身的工作负责。每个施工环节都需要做好全程的跟踪和管理工作,实现有效监管,保证施工的顺利进行。

  2.3 保证施工过程中经济效益

  2.3.1 缩短施工工期

  建筑工程中的门窗框、外饰面和外墙保温板等,都会在施工厂家提前进行加工制作,不用在施工现场进行现浇处理,不但简化了施工流程,也可以在一定程度上缩短施工工期。各构件在制作过程中都会根据施工现场的实际情况进行制作,运输到施工场地后直接应用到结构施工中,在生产期间就完成了各孔洞的预设工作,同时,用预制叠合板代替水平模板,不用花费较长时间进行施工现场的模板支设作业,只有按照上述内容进行施工,可以进一步缩短施工工期。

  2.3.2 成本控制

  将预制外墙板应用到建筑工程施工中,相关构件的统一制作可以减少线胶木板施工和吊篮施工的作业时间,预制叠合板的应用可以不用架设水平支架。楼梯和阳台也应用预制构件,不用开展焊接工作,整体的施工难度有所降低,如果实现各部位预制构件的合理应用,不但可以缩短施工时间,也可以减少资金方面的投入。

  2.3.3 提升整体的社会效益

  在实际施工时,不光要注重建筑工程的经济效益,也需要提升装配式结构的社会效益中,这是建筑行业现代化发展建设中的重要内容。要对以往应用的设计理念进行创新,保证标准化设计,避免在施工中出现材料浪费的情况,施工现场的湿作业量也可以得到有效控制。在进行外饰面施工时,要采用工业化施工手段,可以对建筑垃圾进行有效控制,减少垃圾产生。装配式剪力墙结构的应用,替代了现浇施工,不但可以节约建筑材料的应用,也可以避免在施工现场作业,有效降低了粉尘污染和噪音污染,对周围环境的污染实现有效控制,符合当前社会的发展需求,达到节能减排的目的。

  对于建筑工程的施工结构,预制构建需要在同一生产厂家进行加工制作,保证各构件细节上的一致性,避免出现质量问题。采用一体化加工方法,可以便于后续管理工作的开展,改善以往人工操作时不规范行为导致的质量问题。这是施工组织工作开展期间需要考虑的问题,要加强对以上内容的重视,保证建筑结构的施工质量。

  3 结语

  在进行装配式剪力墙结构施工时,施工组织对施工的顺利进行有着积极影响,是建筑工程建设中不可缺少的一项工作。要想提高整体的施工质量,做好施工组织管理时非常有必要的。施工单位需要对装配式剪力墙结构工程的施工要点进行掌握,科学开展施工管理工作,了解每个施工环节的施工要求,实现对资金、资源的优化配置,通过科学的施工组织,为装配式剪力墙结构施工的顺利进行奠定基础。

  参考文献

  [1] 包辉。装配式剪力墙结构工程施工组织及工期管理[J].建材发展导向(下),2017 (9) .

  结构工程师论文第二篇:建筑钢结构工程吊装施工方案探讨

  摘要:建筑钢结构工程以钢材为主体材料的工程,可满足建筑工程对抗震性、复杂荷载的要求,可实现构件的标准化预制加工,简化现场工作流程,提升施工效率,因此,建筑钢结构工程越来越多。本文结合工程实例,先分析了建筑钢结构工程的优势,接着论述了总体吊装施工方案,最后提出吊装施工方案的主要控制要点,希望对同类工程施工建设有一定的参考和帮助。

  关键词:建筑工程; 钢结构; 吊装; 施工方案控制;

  在我国城市化进程不断推进的背景下,建筑行业得到了广泛发展和提升,在一定程度上带动了我国钢材行业的发展,近年来,钢材质量和产量明显增加,大大提升钢铁企业和建筑工行业的联系,诞生了一种建筑钢结构工程,和传统钢筋混凝土工程相比,建筑钢结构工程大大简化了施工流程,提升了施工效率。在施工中需要钢材采购、构件制作、材料运输、现场吊装等环节全面入手,才能保证建筑钢结构工程施工质量,吊装施工是整个建筑钢结构工程施工的重难点,其施工质量直接决定了整个建筑钢结构工程的施工质量,需要切实做好控制要点才能提升建筑钢结构工程结构的稳定性和施工质量。基于此,开展建筑钢结构工程吊装施工方案控制要点的研究就显得尤为重要。

  一、工程概述

  中粮佳悦(天津)有限公司新建包装厂辅材库项目--钢结构安装分部工程,吊装施工主要涉及两个方面的内容,其一是在钢结构立柱吊装,总重量为8t,共59根,最大外形尺寸为550X1300mm.其二是钢横梁吊装,最大重量为10t,安装标高为+23-30m.

  二、建筑钢结构工程的优势


  1. 材质更加均匀

  和混凝土结构相比,钢材的力学性能、建筑力学标准等更加契合建筑工程对结构的稳定性的需求,其内部结构更加倾向于同向性,在具体应用过程中,钢材性质的波动范围更小,内部应力可保持在一定范围中,弹性也更加稳定,受力状态和工程力学计算结果更加相近,可满足建筑工程多不同部位力学性能的要求。

  2. 具有更强塑性和韧性

  在外界压力的作用下,钢材更加稳定并不会因为超载而发生断裂,只是会发生不同程度的弯曲,这一点是混凝土结构无法比拟的。钢结构应用在建筑工程中,可均匀分配在各个部位,可有效保证建筑工程结构的平稳性,如果承受的负荷过大,通过增加钢材的应变值即可满足实际要求。简而言之,钢结构具有更强塑性和韧性,可大幅度提升建筑工程的荷载力和适应力,抗震力也会得到大幅度提升,因此,建筑钢结构工程比普通建筑工程的抗震性更强。

  3. 强度更高,质量更轻

  众所周知,钢材的强度非常高,和混凝土结构性比,钢结构的竖向构件面积更小,大大提升了建筑钢结构工程的实际使用面积。质量更轻,同等高度的建筑工程,钢结构比混凝土质量至少轻50%,在遇到地震时形成的内应力更小,可有效保证工程结构的稳定性。

  三、建筑钢结构工程吊装施工方案

  就案例工程而言,吊装施工所时选择了100t汽车吊,和塔式起吊系统相比,汽车吊的转移更加迅速,操作过程更加灵活,对和施工现场造成的影响更小,施工成本较低,但在起吊过程中,需要合理设置落脚点,严禁负载行驶,并且对场地平稳性的要求比较高,需要对施工场地进行平整压实,才能保证起吊的安全性。

  按照立柱和钢横梁重量、外形尺寸的要求,为确保整个吊装工作得以顺利开展,在施工前做了如下部署:(1)根据地质条件和建筑钢结构工程的实际要求,组织编制了立柱和钢横梁吊装方案,并上报给业主进行审判,得到业主审判通过后才能进行施工。(2)经过审批后的吊装方,切实做好施工前的准备工作,规划吊装流程,严格执行吊装方案中等内容。(3)在吊装前把钢筋笼立柱、钢横梁运输到指定的起吊位置。(4)在吊装前合理设置100t汽车吊撑脚位置,确保地面的承载力在18t/㎡以上。(5)在进行吊装之前,要准备好各类吊索,并对吊索的质量、性能、型号、尺寸等进行全面检查,确认达到施工方案的要求后,才能应用到规范中。(6)在起吊之前,还要完成吊机进场到位置定位等内容。

  四、建筑钢结构工程吊装施工方案控制要点

  1. 合理标注构件

  为保证吊装的质量和效率,在起吊之前对待起吊的构件做好中心线、标高线等标注,针对不规则的钢构件要明确具体的安装方向,如果构件的规模和体积比较大,则要合理标注出吊装的重心、吊点等位置,在构件标注时可采用不同的颜色涂料进行标记,做到标注醒目、清楚。

  2. 起重机械

  在本工程钢结构吊装过程中主要采用了汽车吊,起重机构和回转台安装在载重汽车底盘之上,并在底盘下方设置四个支腿,进一步提升起重机的稳定性。在进行箱型结构起吊过程中可采用伸缩臂进行起吊,以便快速便捷地调节臂架长度,提升起重机械运行的机动性和灵活性。在构件起吊过程中,如果施工现场允许,则可以采用起重机械起吊,如果受到地质条件、起重因素等方面的限制,则还要根据现场施工条件选择合理桅杆起重装置、千斤顶、卷扬机等辅助起吊。

  3. 钢构件起吊过程中对构件的保护

  在建筑钢结构工程吊装施工中,多采用焊接吊耳的方法进行,但如果受到构件自身因素的影响,无法焊接吊耳,则可以用钢丝绳绑扎的方法对构件进行合理保护,具体而言,可以从以下两个方面入手:

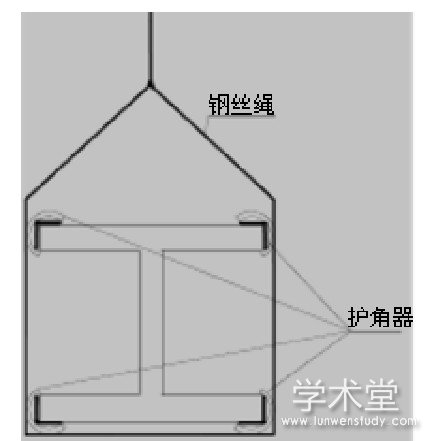

  第一,在进行立柱吊装过程中,在高强度螺栓孔的位置合理布置吊环活扣,在进行钢梁吊装过程中需要在构件四个角的位置合理设置包角,避免发生钢丝断裂的问题,护角器布置示意图如图1所示:

  图1 护角器布置示意图




  第二,在构件绑扎点的位置,为避免工字型钢和H形钢柱发生局部压坏现象,可合理增加加劲板。

  4. 建筑钢结构工程吊装施工顺序

  在建筑钢结构工程吊装过程中,为保证吊装的安全性,满足施工需求,需要严格遵循以下吊装顺序:第一步,先进行钢柱吊装,并对吊装的效果进行全面校正,紧固地脚螺栓。第二步,确认钢柱吊装得到设计要求后,再进行柱间支撑安装。第三步,进行建筑钢结构工程屋架梁吊装,安装刚性支撑,保证屋架梁的稳定性。第四步,进行屋面檩条和墙面檩条带安装。第五步,进行吊车梁走道板安装。第六步,进行屋面板吊装。

  5. 钢柱吊装施工控制要点

  第一,合理选择吊点。选择钢柱吊点位置和数量时,需要根据钢柱的实际形状、断面、长度、重量等合理布置。就案例工程的而言,钢柱的弹性比较好,因此,在吊装过程中,可采用一点起吊的方法,吊耳尽量布置在柱顶位置,并且柱身要尽量垂直,便于对准校正。钢柱的重心位置,在吊装过程中容易受到起重臂长度的影响和限制,吊点要尽量布置在1/3的位置,采用斜吊法进行起吊。针对长且细的钢柱,为防止吊装过程中钢柱发生变形,则要采用二点或者三点起吊的方法。

  第二,起吊方法。首先,旋转起吊法。当钢柱运输到施工现场后,起重机一边起钩,一边围绕着柱脚进行旋转,逐步完成钢柱的起吊工作。在起吊过程中,需要钢柱脚下方布置垫木,避免和地面过度摩擦,并保证吊点、柱脚基础处于起重机吊杆回旋的圆弧之上。其次,滑行起吊法。起到机械设备单机或者双机同时抬起钢起重机,完成起钩操作,促使钢柱柱脚滑行,从而完成钢柱吊装,在采用此种方法时,需要在钢柱地面之间铺设合理的滑行道,确保吊装工作得以顺利开展。再次,递送起吊法。其中起吊方法需要双机或者三机相互配合,在具体起吊过程中,为最大限度上,降低钢柱柱脚和地面的摩擦力,要以一台起重机为副机,将吊点布置在钢柱下方,通过副钩和主钩相互配合方法完成的起吊工作。

  6. 钢梁的吊装

  第一,吊点选择。在钢梁吊装之前,需要对钢梁的重心进行合理计算,并在构件之上做明确的标注,吊装过程中吊点要尽量和吊钩、构件处于相同的铅垂线之上,对跨度比较的梁,由于侧向刚度比较小,腹板宽度比较大,为避免在吊装时发生构件扭曲和损坏,可采用双机抬吊法,起钩时保证两个起重机械之间的距离保持不变,防止发生相互拉动的问题。

  第二,屋面梁吊装。屋面梁最大的特点在于跨度比较大,为保证吊装质量,提升吊装的效率,可采用铁扁担吊装法,从而最大限度上降低索具产生的对梁的压力,具体吊装示意图如图2所示:

  图2 铁扁担吊装法




  五、结语


  综上所述,本文结合工程实例,分析了建筑钢结构工程吊装施工方案控制要点,分析结果表明,吊装施工是建筑钢结构工程施工的重中之重,对整个钢结构工程结构的稳定性,施工质量等方面皆有非常重要的影响。因此,在吊装施工中,必须充分结合工程特性,合理布置吊点,并选择与之相适的吊装方法才能保证施工质量。

  参考文献


  [1] 吴桂昌。高层建筑钢结构工程质量控制研究[J].工程建设与设计,2019 (8) .
  [2] 袁帅。建筑钢结构吊装施工技术探究[J].居舍,2018 (32) .
  [3] 牛有军。建筑钢结构安装技术及质量控制要点解析[J].建材与装饰,2018 (35) .
  [4] 王茂辉。高层钢结构分区错层交迭安装施工技术[J].建材与装饰,2018 (33) .
  [5] 秦君。超高层建筑钢结构施工关键技术分析[J].决策探索(中),2018 (7) .

结构工程师论文(精选范文10篇)
第一篇:装配式剪力墙结构工程施工组织探究 第二篇:建筑钢结构工程吊装施工方案探讨
第三篇:建筑框架剪力墙的施工要点与质量控制措施 第四篇:建筑工程钢结构施工管理工作要点
第五篇:混凝土结构建筑工程加固施工方案探讨 第六篇:房屋建筑耐久性及安全性的施工质量控制
第七篇:钢结构工程中液压提升系统的运用 第八篇:多种桥梁上部结构施工实施方案探究
作者单位:吉林省公主岭市房地产市场管理中心
原文出处:徐博.装配式剪力墙结构工程施工组织探究[J].居舍,2019(26):65.
