近年来,国家加大了对水利建设的投资,而基础工程是水利工程乃至所有工程的关键。本文就拉萨河堤基础处理的几种方法进行列举,供大家参考。
1 铅丝石笼
1.1 施工方法

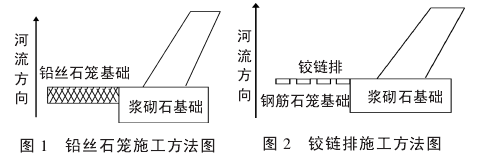

(1)铅丝石笼的施工方法如图 1 所示。铅丝石笼施工包括水下抛填的铅丝石笼卷和水平护脚铺填铅丝石笼。石料经冲洗干净后储备于附近的砂石料场。铅丝石笼卷采用 8 号镀锌铁丝编制而成,网格间距 0.15 m×0.15 m,直径 0.6 m,单个长度 2 m;水平护脚铅丝石笼采用 8 号镀锌铁丝编制而成,网格间距 0.15 m×0.15 m,顺堤方向分块宽度 5.0 m,垂直堤方向分隔宽度 2.0 m,采用铅丝网片分开,并与四周网片扎结牢固,相邻的铅丝笼在施工过程中用铁丝相互连接在一起。
(2)编好的铅丝笼用 5 t 平板汽车运到施工现场。填时先整平河底以保证铅丝石笼与河底可靠的接触,铅丝石笼由人工搬运到铺筑层上。块石用手推车运到铅丝石笼边,人工放置到铅丝笼中。往铅丝笼中放石料要认真,放置的石块应稳定并相互挤紧,不能有空洞和悬石现象。放好石料的铅丝笼经检查合格后,将朝上的一面用铁丝按施工图纸要求编网封住。抛填时先向铅丝石笼装入块石并封好口,再由人工或机械抛填。搬运和抛填时,保证铅丝石笼完整无破坏,出现破坏的重新编制抛填。
1.2 质量控制
(1)石料应保证质量,不能有风化石。
(2)编制铅丝石笼网片时应注意连接处等薄弱部位,因为铅丝石笼编制成型后往往容易先从连接处断开。
1.3 适用范围及优缺点
铅丝石笼因必须在干处作业而受到限制,只宜在处理河流滩地较高,比地下水位稍低时才采用此种方法。铅丝石笼较薄为 50 cm,即使做二层也只有 1 m,一般可用于水位较浅或无水的情况下进行施工,这样容易保证基底干燥,施工较方便。由于铅丝石笼具有柔性,在洪水对基础淘刷后,铅丝石笼靠河流中心一侧能够下沉,形成“低头”现象,保证洪水不往河堤一侧继续淘刷。
2 铰链排
2.1 施工方法
铰链排施工方法如图 2 所示。先预制好 50 cm×50 cm×5 cm的混凝土板,并在其侧面预埋好铰接的螺栓。用汽车运至现场进行安装,在两块相邻的预制板中间用铰链连接。
2.2 质量控制
(1)石料应保证质量,不能有风化石。
(2)制作铰链排时应注意混凝土预制块内要布设钢筋,以保证预制块有足够的柔性。因为铰链排混凝土呈刚性,在连接处铰链为柔性,所以在河势受到破坏时,呈现刚性的混凝土块往往容易断开。
2.3 适用范围及优缺点
铰链排因必须在干处作业而受到限制,只宜在处理河流滩地较高,比地下水位稍低时才采用此种方法。
3 钢筋石笼
3.1 施工方法

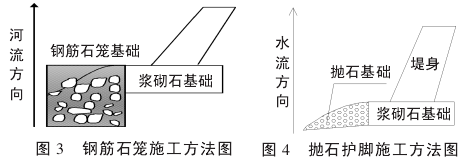

(1)钢筋石笼施工采用分段施工方法(见图 3)。基坑开挖采用机械配合人工开挖,放钢筋石笼前,将基坑用人工大致整平,确认笼底部已可靠地与河底接触后填装石块,施工完一段钢筋石笼经验收合格后即进行回填。
(2)钢筋石笼用角钢和钢筋作骨架,8 号镀锌铁丝网编成,网格 20 cm×20 cm.
(3)填料必须完全装满石笼,尽量减少孔隙。石块尺寸大小搭配,尽量形成密实结构。
(4)钢筋石笼高度一般不超过 2.5 m,若高度大于 2.5 m 应调整角钢和钢筋骨架的型号和尺寸。
3.2 适用范围及优缺点
钢筋石笼一般较厚,为 2 m~5 m,可用于较深水位进行施工,但要先对水下的地形情况测量清楚,这样才能保证钢筋石笼就位后不出现有一只脚不能接触基底即“三条腿”的现象。
4 抛石护脚
4.1 施工方法
(1) 抛石护脚施工方法如图 4 所示。抛石前先做好断面测量,断面间距一般河段不大于 20 m~30 m,弯道及断面变化较大段加密至 10 m,抛石后再对相应断面位置进行测量,对漏抛或断面达不到要求的断面进行补抛。
(2) 抛石石料采用新鲜毛石,粒径范围按施工图纸要求控制,要求石质良好,级配均匀。
(3)水下抛石平台高程按施工时水位确定。抛石范围一般至河道中泓线,河道中泓线较远时,一般抛至河道坡度缓于 1∶3 处。
(4)水下抛石遵循“先远岸后近岸,先下游后上游,先深水区后浅水区”的顺序,循序渐进,分层抛投,不得零抛散堆。
(5)抛投石料采用人工和机械相结合的方式进行。每一抛投小区 80%的抛投量采用 1.0 m³反铲抛投石料,小区剩余 20%的抛投量、近水区和浅水区采用机动小船装料到指定位置定位后,由人工抛投石料。
(6)护脚基础施工后的毛石回填按施工图纸确定的粒径、级配符合要求的毛石回填,回填后由人工进行整理,并尽量捣实,并平整好表面。
4.2 抛石质量控制
(1)用于抛投的石料,应剔除不合格石料。
(2)每个小区抛投作业时,采用 GPS 全球定位系统和海洋成图软件配合,随抛随测,直至抛投合格。
(3)抛石质量标准:抛匀、抛足、抛准。
4.3 适用范围及优缺点
抛石护脚由于不受任何限制,特别在处理水位较深而且水流较急的情况下比较常用,但是要求石头粒径较大,因为在水流较急的地方,石头的质量如果较小就很容易被水流带走。
5 振冲桩
5.1 施工方法
(1)起重机械按规定的起重能力和提升高度选用,一般起重能力为 8 t~15 t;振冲启动水泵的振冲器水压力拟采用 0.4 MPa~0.6 MPa,水量约为 200 L/min~400 L/min.
(2)桩径材料选用碎石,粒径 20 mm~70 mm,含泥量不大于5%;每一振冲点所需的填料量及填料级配经现场试验确定,禁止使用单级配填料。
(3)振冲加固前,先对该地基的细砂层范围进行复核,并将复核结果通知设计及监理人员。振冲加固前,对振冲施工机具进行试运行,并先打试验桩,确定加密电流等,作为正式振冲参数的依据,其详细记录应做好备存。做好施工准备后,按施工图进行测量放样。
(4) 施工时振冲器喷水中心与孔径中心偏差控制在 5.0 cm以内,振冲器贯入土中时保持垂直,其偏斜按校长的 3%以内控制;每贯入 1 m~2 m 时,记录一次造孔电流、水压和时间,直至贯入到施工图纸规定的完孔深度。
(5)完孔后先清孔 1~2 遍,至孔口返出泥浆变稀时开始填料和振密。采用连续填料时,将振冲器留在孔内连续向孔内填料;采用间断填料时,先将振冲器提出孔口,填料倒入孔内高 1 m时,将振冲器振冲贯入填料;采用强迫填料时,利用振冲器的自重和振动力将孔上部填料送到孔的下部。加密电流和留振时间采用电气自动记录控制系统进行记录和调整,加密从孔底开始,逐段向上,中间杜绝漏振,加密位置达到基础高程以上 1.0 m~1.5m;对桩头部位加密效果不稳定段,铺设一层 20 cm~50 cm 厚的碎石层,以保证桩顶密实度;振冲施工时孔底以上 1 m~1.5 m 处填土量按施工图纸规定值的 2 倍控制,并保证全孔填料充盈系数大于 1.05.
5.2 质量检验
每 500 m2作一组标准贯入试验,并采用现场桩体的容重试验确定桩体振实密度,采用重型动力触探跟踪检测桩体密实度,确保地基加固后应满足复合地基承载力的要求。振冲桩桩径一般为 0.5 m 或 1.5 m,呈梅花形布置。
5.3 适用范围及优缺点
振冲桩一般在处理地质情况较差,如水下有较深的流砂或淤泥时采用,但此种方法造价较高。
6 丁坝
丁坝对河流的影响见图5.在河流对河岸顶冲(即河流流向与河堤方向夹角大于30°时),为了减小对顶冲段的堤防破坏,有时也采用丁坝进行挑流,人为改变河流流向,从而减小河流主流对河堤的淘刷。丁坝基础的施工方法可以用上述的任意一种方法进行处理。
7 结语
通过对拉萨河的治理,我们总结出在各种水流情况下的处理方法,为拉萨河以及其他河道治理探索出一点经验。俗话说:“三十年河东,三十年河西”,这是有科学道理的,即指河流主流方向经常改变,而河水主流会对基础进行淘刷,从而破坏基础,如果不能较好地防护和治理,将会影响基础的稳定性,从而造成对堤身稳定性的破坏,也有可能引起堤坝的决堤,对人民的生命安全造成威胁,所以我们在工程地理位置较重要的地方,一定要缜密考虑,只有保证工程质量,才能对人民的生命、财产安全负责。同时,在处理基础后,要经常进行观测特别是在汛期和汛期过后要加强观测,以防患于未然。
