学术堂首页 | 文献求助论文范文 | 论文题目 | 参考文献 | 开题报告 | 论文格式 | 摘要提纲 | 论文致谢 | 论文查重 | 论文答辩 | 论文发表 | 期刊杂志 | 论文写作 | 论文PPT
学术堂专业论文学习平台您当前的位置:学术堂 > 水利论文 > 防洪工程论文

偏岗防洪工程河道护堤砌筑施工方案与技术

来源:学术堂 作者:王老师
发布于:2014-06-06 共2438字

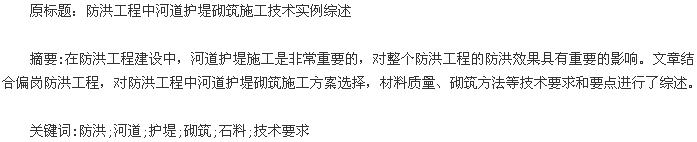

论文摘要

  1 工程概况

  偏岗防洪工程以防洪为主,主要建设任务为清除河道障碍、部分河道裁弯取值、疏通河道、砌筑河堤以保护沿河两岸农田。紫色河主河道全长4.72km(不包括河首至最远处分水岭位置,下同),河首位于纳禅对面的赶岩坡脚,终点在黄泥堡处汇入小屯一那郎河。

  本方案治理紫色河首段河道2 400 m砌筑河岸护堤4800m。本工程河道整治范围起点位于纳禅村寨附近的赶岩坡脚,终点位于小寨支流汇口往下游400m处,整治河段长2400m砌筑防洪护堤4800m。河道过水断面底宽3一5m,护堤总高度1.90一2.30m,设计水深1.60一2.00m河道纵坡1/1000一1/80,防洪护堤采用M7.5浆砌块石重力式挡墙,堤顶宽0.50m,迎水面边坡系数0.30,背水面铅直,护堤超高0.30m。

  2 河道护堤砌筑施工方案

  河道护堤为浆砌石挡墙结构,采用人工砌筑,块石用自卸汽车运至工作面附近,然后人工挑(抬)运至工作面上。砂浆拟采用铁皮铺垫人工拌合,人工转运至工作面,拌合场随浆砌石工作面灵活转移。

  浆砌石护堤砌筑首先以河道中心线和河底高程作为控制线,测量放样打桩、划线确定墙体基础位置,然后进行基础清理,铺底层砂浆后再行砌筑。

论文摘要

  3河道护堤砌筑施工技术

  3.1 主要材料要求

  3.1.1 石料

  块石砌石材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,且色泽均匀。其天然密度、抗水性、抗冻性、抗压强度等物理力学指标符合施工详图的规定,且石料容重>25kN/耐,使抗压强度>100MPa。砌体表层的石料必须具有一个可作砌筑表面的平整面。块石中部厚度)20cm最小重量)25 kg。小于25 kg的片石仅用于塞缝,其用量不得超过砌体重量的10%。用于挡墙外层的粗料石,必须棱角分明、各面平整,长度>50cm宽、厚)20cm,石料外露面应修琢加工,砌面高差<5mm。

  石料的物理力学指标必须符合施工图纸及规范要求。用于毛石砌体的毛石应呈块状,中部厚度<巧cm,规格小于要求的毛石,可用于塞缝,但用量不得超过该处砌体的10%,用于粗石砌体的料石,各面加工要求应满足GBJ50203-98的规定。

  3.1.2 其他材料

  砌筑材料除石料之外,好包括水泥以及胶结材料等。在本工程中,所选择的的材料应该与国家相关标准以及规定相符,并且本工程水泥标号不应该低于32.5级。本工程中所采用的额水位饮用水,必须符合国家规定的要求。还需要对水泥砂浆的沉入度进行合理的控制,一般控制在5cm左右。

  3.2 砌筑要求

  砌筑要求包括5个方面:①在砌体己经砌筑完成之后,如果砌体的抗压强度没有达到规定的2.5MPa,那么严禁进行上层砌石施工。②在本工程中主要采用铺浆法进行施工,对于石块应该进行分层铺筑,并且保证上下错缝。对于砌体的砌缝的宽度平缝应该控制在2.25cm左右,对于竖缝应该控制在3cm左右。③在进行正式铺砌之前,需要使用水将石料湿润,并且保证石料对水进行充分的吸收,但是需要注意的是严禁石块的表面出现残留水。砌筑完成之后需要及时一地进行养护,在进一步砌筑之前,必须保证砌体的清洁。④在对石块进行砌筑的过程中,要对石块进行合理的摆放,将大面朝向下方,并且对石块进行适当的摇晃,保证石块摆放的稳定性。

  在相同的砌筑层内,相邻两个石块之间应该错缝砌筑。⑤如果在施工中遇上下雨天,那么必须注意石块的湿度,石块过分湿润应严禁采用,因为过湿的石块会导致砂浆产生流淌的现象,从而导致砌体的质量受到影响。对于砌筑好的砌体,需要采取合理的保护措施,搭设雨棚,防治你将被冲散。

  3.3 砌筑方法

  3.3.1 一般要求

  施工中所用的砂浆的配合比必须经过试验所得,砂浆的强度必须满足施工设计要求。在进行砌筑之前,需要保证石块的清洁,表面严禁出现污物的现象。如果在石块的砌筑过程中,因为一些突发事故导致停止施工,并且砂浆己经超过了初凝时一间,那么必须等到砂浆的强度达到设计要求之后才能够继续进行石块的砌筑施工。

  3.3.2 块石砌体

  砌体应采用卧砌,并应上下错缝、内外搭砌,不得采用外面侧立石块、中间填心的砌筑方法。砌体的灰缝厚度应为20一30 mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实。砌石体转角处和交接处同时一砌筑,对不能同时一砌筑的面,必须留置临时一间断处,并砌成斜搓[3]。砌体的第一层及其转角、交叉与孔口等处,均选用较大的平整块石,所有的砌筑块石均放在砂浆上,砂浆缝必须饱满、密实,所有的砌筑块石均不可直接接触,中间均须以砂浆填充。施工中,严禁侧立石、填心石出现。

  石墙必须设置拉结石。拉结石必须均匀分布、相互错开,一般每0.7mZ墙面至少应设置一块,且中距蕊2m。拉结石的长度,若其墙厚蕊400mm时,应等于墙厚;墙厚>400mm时,可用两块拉结石内外搭接,搭接长度)150mm,且其中一块长度不应小于墙厚的2/3。砌体每日的砌筑高度,1.2m。

  3.4 养护

  砌体露在外面的表面,在砌筑施工的1d之后,必须及时一的进行养护施工,保证砌体表面的湿润,通常养护的时一间为14d左右。

  3.5 砌石表面勾缝

  本工程主要采用细砂进行勾缝,所选择的水灰比通常控制为1:1一1:2。在石块砌筑作业结束的24h之后就可以开始进行清缝作业,保证缝的深度不会低于缝宽的两倍。在正式勾缝之前,必须保证槽缝被清理干净,并且必须保证槽缝处于湿润状态。

  必须对勾缝所需要的砂浆进行单独地拌制,严禁将其与砌筑所用的砂浆混合。块石与勾缝的表面应该保证自然接缝,并且必须使其均匀和美观。在勾缝作业完成之后,将砌体的表面清理干净,之后对其进行养护,使用比较湿润的覆盖物覆盖在其表面,时一间大概为22d左右,并且必须经常性的对覆盖物的表面进行洒水,保证其表面的湿润。

  4 结语

  偏岗防洪工程的实施是改善紫色河两岸生态环境的必然要求。在工程河道护堤施工中,河道护堤砌筑作为工程中重要的组成部分,必须严格控制材料的质量以及施工质量,结合工程实际严格按照施工要求进行施工。

  参考文献:
  [1]王殿武,仵彦卿,曹广祝,等辽宁省工工合成材料防洪护岸工程设计方法研究.西安理工人学学报,2002(04):12一13.
  [2]陈压明.宁海县中堡溪治理工程防洪堤施工质量控制措施分析.水利技术监督,2009(06):56一57.
  [3]江锦红.小流域治理中的防洪堤技术田浙江水利科技,1998(02):57,65

相关标签:河道治理论文
  • 报警平台
  • 网络监察
  • 备案信息
  • 举报中心
  • 传播文明
  • 诚信网站
